Recorre CTC Matanzas inversión del parque solar fotovoltaico

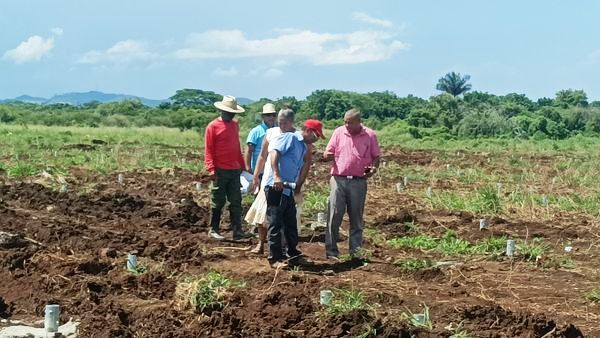

Encabezado por el secretario general de la CTC en Matanzas, Osmar Ramírez, dirigentes sindicales comprobaron en qué momento se encuentra el parque solar fotovoltaico, que desde el pasado junio comenzó su cronograma de ejecución.

JOVELLANOS.-  Encabezado por el secretario general de la Central de Trabajadores de Cuba en Matanzas, Osmar Ramírez Ramírez, dirigentes sindicales comprobaron en qué momento se encuentra la obra del parque solar fotovoltaico, que desde el pasado mes de junio comenzó su cronograma de ejecución.

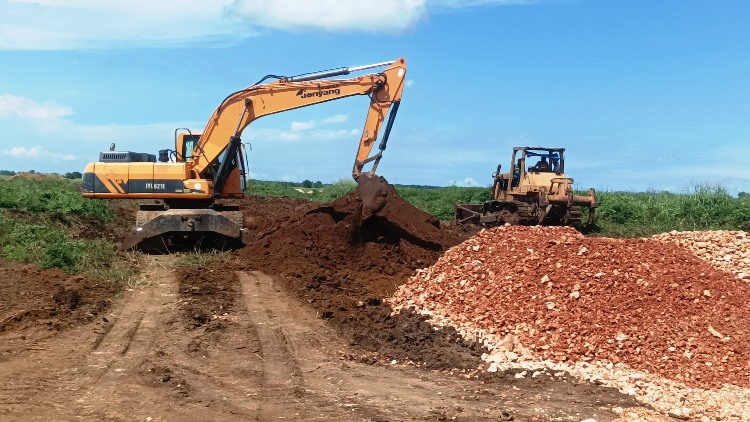

Luego de recorrer la inversión y conversar con varios empleados de la Brigada de Construcción de Obras de Ingeniería (BCOI28) y de Cubiza, Ramírez participó en el chequeo de la obra, donde se informó que se labora en el vial de unión de la carretera con el parque fotovoltaico y otros enlaces, para lograr la entrada expedita de los equipos pesados a las áreas, lo que se dificulta cuando llueve, por las propias características del terreno y ello afecta los ritmos de avance.

Por lo que se informó debe comenzar en breve la construcción de la cerca perimetral y el prefabricado, elementos estos últimos que una parte, la más compleja, estará a cargo de fuerzas de la Asociación Económica Internacional (AEI) de Varadero y se trata de los cimientos de los contenedores tecnológicos.

Laudelio Domínguez Castro, director general de la BCOI28, se refirió al empleo de constructores de Jovellanos, unos 60 hombres, con el fin de abaratar los costos de la obra, “por su capital importancia. Tenemos la ventaja de haber sido los constructores de los parque de Cárdenas”, significó.

Las características del terreno,  muy arcilloso, decidió la técnica de hincado de pilotes, son 16 mil 380, y ya esta labor supera el 95 por ciento de un parque que tendrá mil 380 mesas y 42 mil paneles fotovoltaicos, explicó Israel Prado,  director de inversiones de la Empresa Eléctrica.

Ramírez Ramírez convocó a Varse, encargada de la alimentación, a  buscar alternativas para que mejore la calidad de lo brindado y se puedan realizar ventas adicionales a quienes laboran en una obra tan estratégica como esta.

Llamó a implementar movimientos emulativos que permitan mayor avance en los plazos de ejecución y reconocer a quienes más se destaquen en el cumplimiento de sus misiones.

Ramírez ponderó a colectivos laborales de varios ministerios como los del Turismo e Industria en Matanzas, que apoyan de diferentes maneras a las fuerzas participantes en esta inversión, que tendrá 21.87 megawatts (MW) de potencia.
